全球AI创新治理|哈佛大学团队:美国版“算电协同”在州一级的实践

作者:于玥 发布时间:2026-06-12 来源:全球人工智能创新治理中心+收藏本文


编者按


人工智能与超算驱动下全球数据中心用电需求呈爆发式增长,其规模化集聚式发展正在冲击各国电力系统规划运行与成本分摊的传统治理框架,电网投资成本分摊机制失灵、跨机构协同不足、负荷增长与电网建设时序错配等问题成为共性挑战。哈佛大学肯尼迪学院贝尔弗科学与国际事务中心及哈佛大学工程与应用科学院电力与人工智能倡议项目研究团队提出,美国数据中心用电占比快速攀升,传统社会化成本分摊模式难以为继,各州需转向成本归因原则并强化跨机构协同治理。报告以弗吉尼亚州与得克萨斯州为典型案例,系统剖析数据中心高速扩张带来的电网压力与治理困境,对比两地政策应对差异,可为全球面临数字基础设施与电力系统协同发展难题的地区提供实践参考与思路借鉴。


以下译文仅代表原文作者的个人观点与分析立场。详细内容请参阅文末原文链接。


作者


Chaitanya Gupta,哈佛大学肯尼迪学院贝尔弗科学与国际事务中心研究员;Rachel Mural,哈佛大学肯尼迪学院贝尔弗科学与国际事务中心研究助理;Dipesh Pherwani,哈佛大学肯尼迪学院国际发展公共管理硕士在读学生,贝尔弗科学与国际事务中心研究生研究员

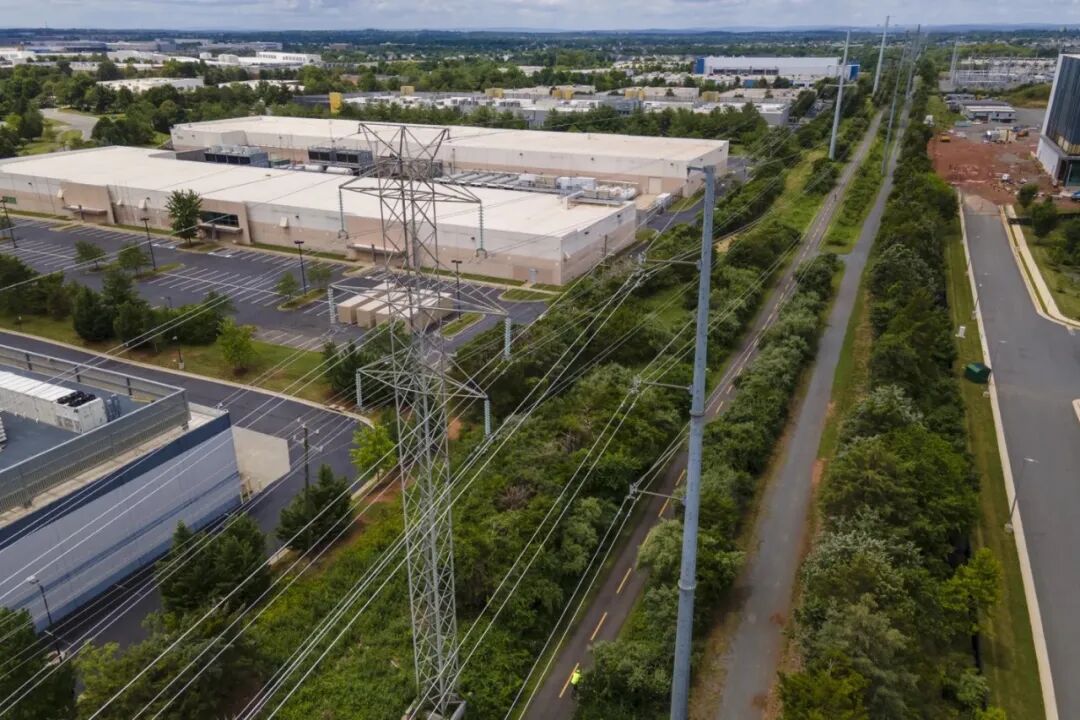

2023年7月16日星期日,弗吉尼亚州劳登县阿什本的高压输电线路为数据中心供电。

图片来源:Ted Shaffrey

01

执行摘要



报告认为,随着数据中心带动的大规模电力需求持续增长,传统由全体用户共同承担电网建设成本的社会化分摊模式正逐渐难以为继。围绕这一问题,美国各州在立法推进力度与改革路径上呈现明显差异。


例如,得克萨斯州通过第六号参议院法案推动较为系统的改革,而弗吉尼亚州则因政府、监管机构、电力企业与科技公司之间利益分歧较大,相关立法长期陷入僵局。


报告指出,两地在改革推进能力与制度设计上的差异,将直接影响未来数据中心产业的发展格局,以及其对电网运行和地方社会的影响程度。其中,居民用电成本上升是当前最受关注的问题之一。


报告同时强调,数据中心带来的治理挑战并非单一能源问题,而是涉及规划、监管、电网运营与地方发展等多个层面的综合议题。无论是弗吉尼亚州还是得克萨斯州,其实践均表明,跨部门协调不足已经成为当前数字基础设施扩张过程中普遍存在的治理瓶颈,也是两地应对数据中心用电冲击时面临的共同核心障碍。

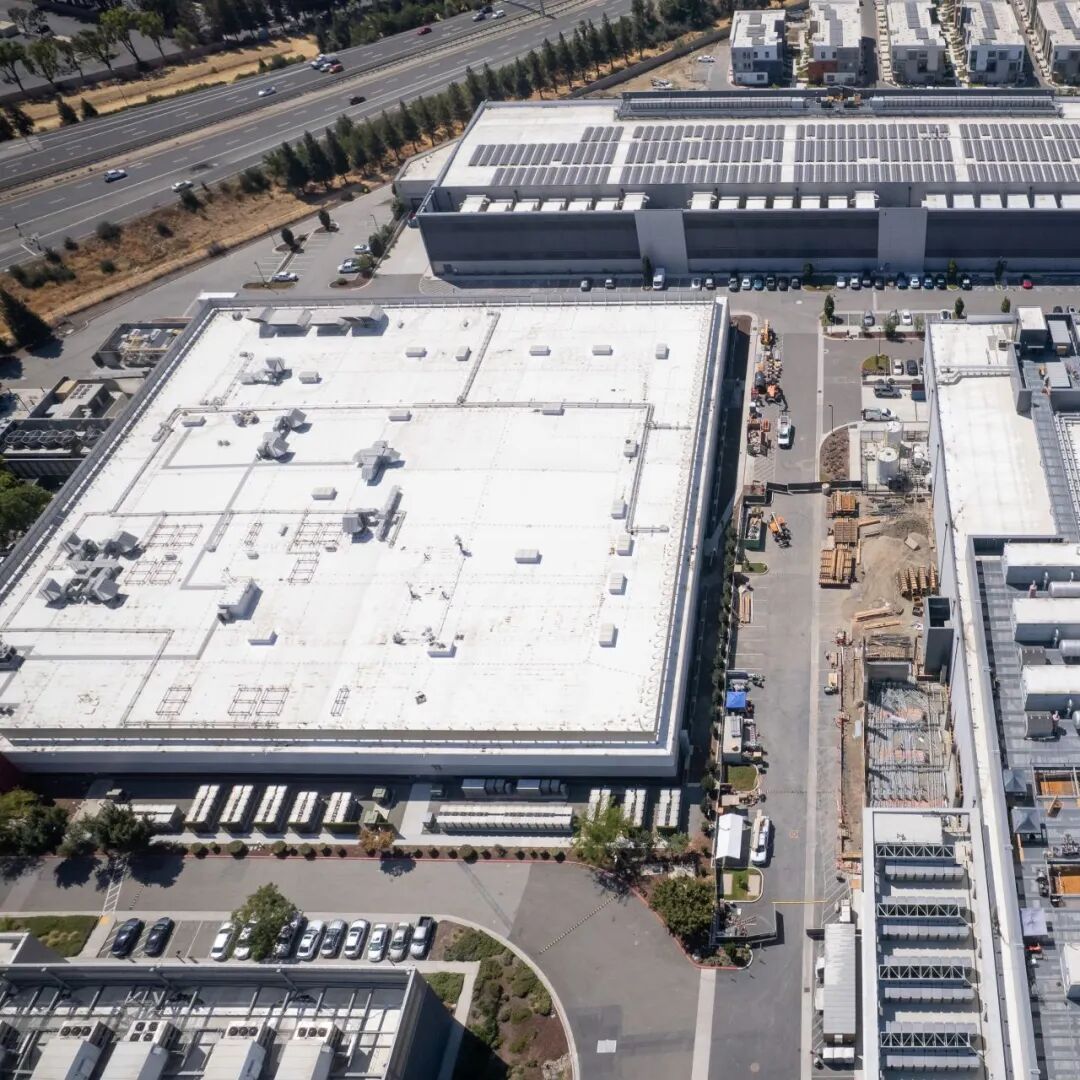

数据中心正在自行弥补能源缺口,比如图中所示的Equinix位于加州圣何塞的数据中心。

 图片来源:JUNGHO KIM FOR WSJ

02

引言



数字经济对电力的庞大需求正在全美范围内引发一系列全新的政策挑战。受人工智能和高性能计算技术进步的强力驱动,数据中心的用电量占美国全国总需求的比例从2018年的略低于2%跃升至2023年的约4.4%。总体而言,到2028年,数据中心的电力需求可能会占到全美总用电量的6.7%至12%。


如今,单个大型人工智能数据中心的电力需求甚至可以超过一吉瓦,并且这些投资往往高度集中在那些能够提供可靠电力连接、稳健光纤网络和低延迟计算服务的区域枢纽。在过去的几十年里,美国电力系统经历的是一种渐进、多样化且相对可预测的需求增长模式。这种长期稳定的环境深刻影响了电网负荷预测方法的制定、系统可靠性标准的设立以及成本分摊机制的最初设计。


然而,当前数据中心接入电力系统的速度和规模已经远远超出了现有规划、监管和市场化机构的管理能力。由于数据中心用电需求的爆发式增长,政策制定者正面临着巨大困境,他们越来越难以同时向用户保证低廉的电力成本、高度的供电可靠性以及新项目的快速并网。


为了确保更强的系统弹性和适应能力,电力系统的运行机制必须进行彻底的重新校准。与此同时,全社会对电力负担能力的担忧也在不断加剧。科技公司、区域公用事业企业和州级监管机构之间相互冲突的利益诉求使改革变得更加复杂。科技公司将电力视为促进人工智能快速发展的战略资产,因此将快速并网和电力部署放在首位;而公用事业公司和监管机构则更为规避风险,他们更加优先考虑电网的可靠性和对普通纳税人的保护。


虽然可以通过扩建电网和推动机构现代化来满足新增需求,但对现状的每一次调整都会在数据中心开发商、公用事业公司和公众用户之间重新分配风险和收益。因此,政策制定者必须探索新的方法,在不破坏公共电力成本保护机制且不增加环境破坏的前提下,继续支持数字经济的发展。



图片来源:Jungho Kim for WSJ

03

共同面对的结构性挑战



发展时序不匹配


商业竞争加剧正在持续压缩数据中心建设周期。报告指出,当前超大规模数据中心通常仅需18至24个月即可完成建设并投入运行,但与之相比,高压输电项目从规划、审批到最终建成往往需要7至10年时间。也就是说,数据中心新增负荷对电网容量的消耗速度,已经远远超过输电基础设施的扩建速度。与此同时,新型电源项目的并网排队周期普遍长达4至5年,导致电网备用裕度持续下降且难以及时补充。


数据中心建设周期与电网扩容周期之间存在严重错配,已经成为当前美国电力系统面临的基础性矛盾。一方面,大型科技企业为了抢占人工智能市场窗口期,希望尽快完成项目部署并接入电网;另一方面,输电线路、变电设施与新增电源建设则受到审批流程复杂、投资周期长以及区域协调困难等因素限制,难以同步推进。


独特负荷特性与运行特征


数据中心通常具有极高的运行利用率,整体负荷呈现长期、高强度运行特征。与传统工业负荷相比,数据中心负荷具有更强的刚性特征。其持续稳定运行需求,使电网运营商在应对需求波动、可再生能源间歇性以及突发电网故障时,可用于调节的空间明显缩小。尤其是在可再生能源占比持续提升的背景下,电力系统本就面临更高的波动性,而大规模数据中心的持续高负荷运行,则进一步压缩了系统灵活调节能力。


随着大量数据中心在同一区域集中布局,数据中心集聚不仅可能提高局部电网的不稳定性,还可能增加停电风险,削弱系统应对常规电气故障的能力。换言之,数据中心通过自备电源与不间断供电系统提升了自身运行可靠性,但与此同时,也可能对公共电网带来额外扰动,从而形成个体可靠性增强与整体系统稳定性下降之间的潜在矛盾。


并网排队与虚假项目


美国传统并网与电力服务申请机制长期遵循“先到先得”原则,同时准入门槛相对较低。在数据中心投资快速增长、优质接入站点资源日趋紧张的背景下,部分开发商为了提高获得优质并网资源的概率,开始在多个公用事业公司辖区同时提交重复申请,即针对同一个潜在项目同步探索多个选址方案。“占位式申请”并不一定对应真实建设需求,但却会占用大量并网评估资源。


虚假或重复并网申请带来的最大问题,在于其导致电网规划失去准确依据。需求信号失真将进一步加剧供需错配与资源浪费,使有限输电容量与规划资源无法得到有效配置。长远来看,这已经成为美国电力系统难以高效适应数据中心快速扩张的重要制约因素之一。


电源集聚与表后发电


为应对并网审批缓慢与输电容量不足等问题,部分数据中心开发商开始调整选址与供电策略。一些企业选择将数据中心直接布局在核电站、燃气电站等大型电源设施附近,以便更快获得稳定电力供应;另一些企业则通过建设“表后发电”设施,自行承担部分甚至全部供电需求,从而降低对公共电网接入进度的依赖。


这类做法虽然能够在一定程度上缓解并网压力、缩短项目落地周期,但也正在带来新的系统性挑战。首先,数据中心向大型电源周边集中布局,可能导致部分发电资源优先服务于私人项目,而非进入公共电网统一调配。与此同时,许多表后发电系统虽然能够在正常情况下承担部分负荷,但仍然需要公共电网作为备用支撑。一旦自备电源故障、负荷波动或极端天气发生,数据中心仍会重新依赖公共电网供电。


一个关键争议在于,这部分备用容量的建设与维护成本应由谁承担,目前尚缺乏清晰界定。如果数据中心仅在特殊情况下使用公共备用容量,但相关成本却由所有用户共同分摊,实际上可能形成新的交叉补贴问题。相反,如果完全由数据中心承担相关成本,又可能影响企业投资积极性。


配置效率不足


报告指出,现有监管体系正在使电网投资成本分摊问题变得更加复杂。由于电网本质上属于高度联通的网络系统,某一区域的输电升级或基础设施改造,往往不仅服务于单一项目,还可能同时提升周边乃至更大范围电网的可靠性与运行效率。因此,监管机构很难精准界定哪些主体是真正的“受益者”,也难以据此合理划分成本责任。


在这种情况下,相关输电与变电投资通常会被认定为具有公共属性的网络基础设施或可靠性资产,其成本最终通过社会化电价机制由所有用户共同承担。如果未来数据中心负荷增长未达到预期,或产业发展路径发生变化,那么此前大规模扩建形成的成本,最终可能主要由现有居民与普通用户承担。但另一方面,如果监管部门将大部分新增基础设施成本完全转嫁给数据中心等新进入者,又可能显著提高企业接入成本,削弱地区投资吸引力,并迫使部分开发商将项目转向监管更宽松、电价更低或成本分担机制更有利的地区。


州级政策制定者因此长期处于两难状态。一方面,需要保护居民用户免受电价上涨压力影响;另一方面,又必须维持对科技企业与数字基础设施投资的吸引力,以保障地方经济增长与税收收入。


报告认为,当前围绕成本分摊的争论,本质上反映的是电网公共属性与数据中心私人需求之间的平衡难题。这也是弗吉尼亚州与得克萨斯州相关规制改革中的核心焦点,即如何在保障公共利益、公平分担成本与支持数字经济发展之间建立新的制度平衡。

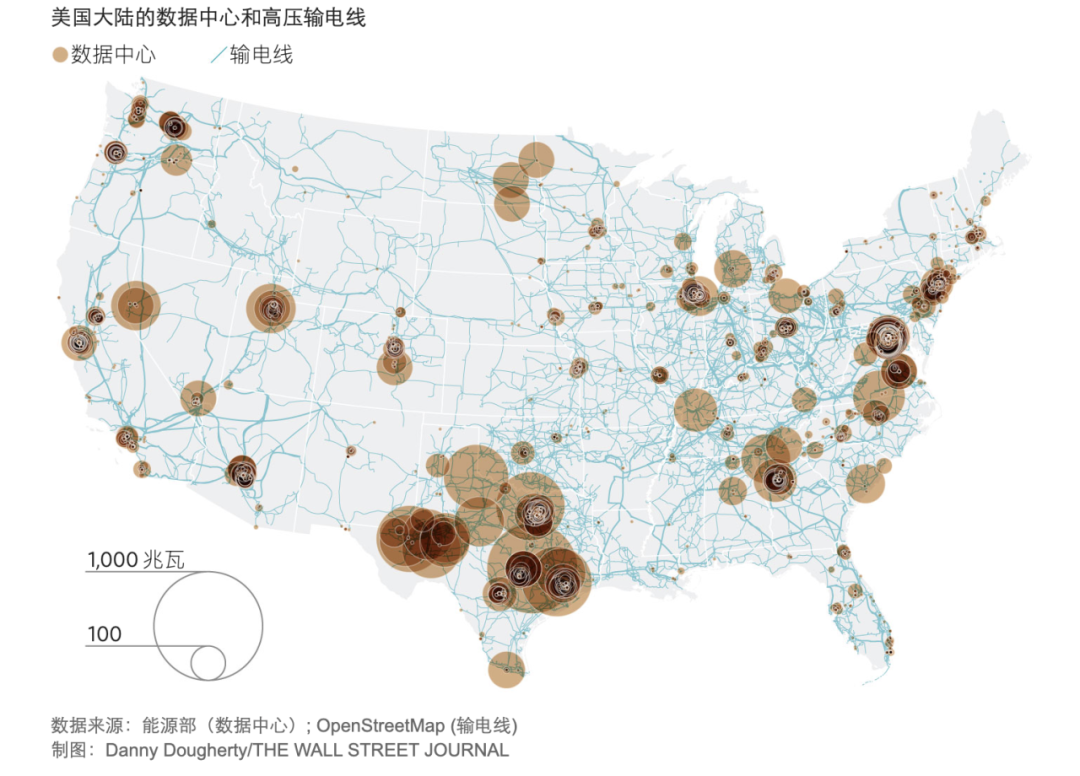

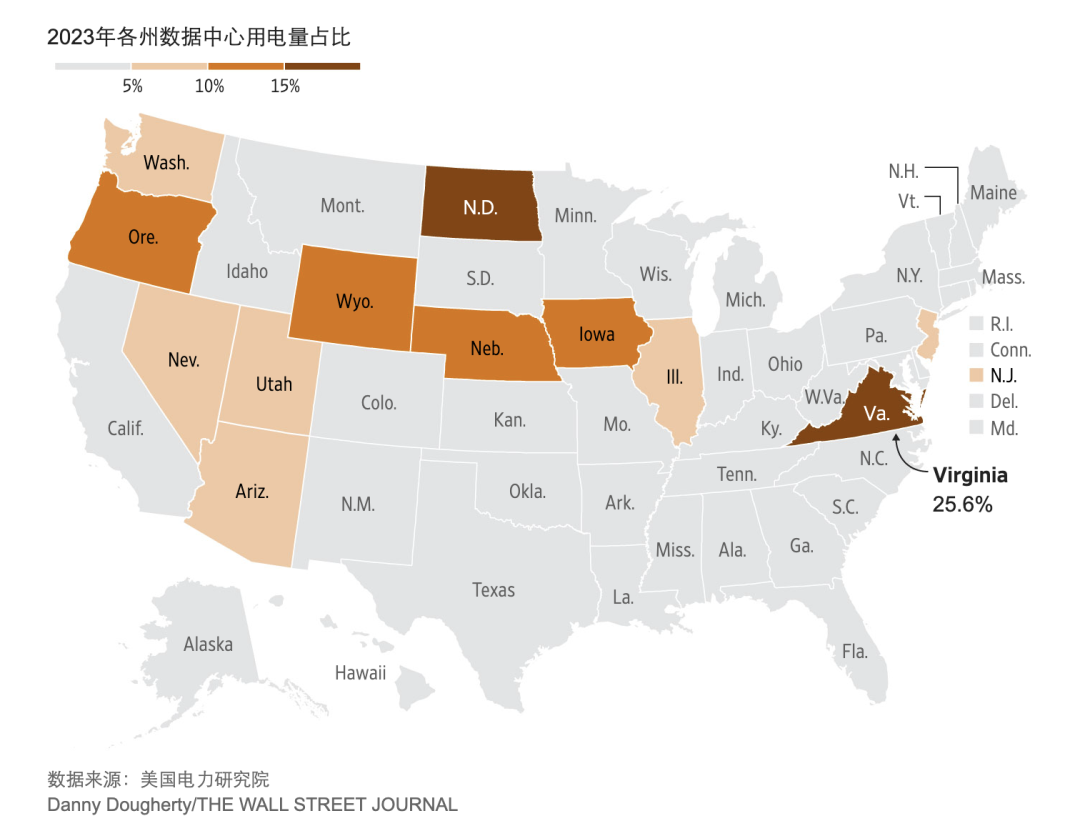

图片来源:Danny Dougherty/THE WALL STREET JOURNAL

04

弗吉尼亚州案例分析



背景概述


弗吉尼亚州是全球数据中心最密集的区域之一,北弗吉尼亚已形成近600座数据中心集群,运行容量超过4900兆瓦,在建与规划规模超过6000兆瓦,承担全球约70%的互联网流量传输任务。其发展依托早期阿帕网节点遗产、联邦政府与科技企业集聚、低电价与稳定气候等条件,并在地方税收减免与审批便利政策推动下形成持续扩张的产业生态。


电力系统主要挑战


一是数据中心快速扩张正对当地的PJM电力系统形成系统性压力。首先,负荷增长显著快于本地发电能力,2023年弗吉尼亚州约三分之一电力依赖外部输入,主要来自区域内煤电、气电与可再生能源。其次,为满足需求,大规模高压输电工程持续推进,但输电瓶颈日益突出,2024年PJM拥堵成本上升至17亿美元,反映出低成本电源无法有效送达负荷中心的问题。


二是区域电网稳定性面临结构性变化跨州输电依赖增强,一旦外部供电受限或极端天气发生,供电安全风险上升。同时,数据中心高度集聚还带来运行波动风险。2024年费尔法克斯县约1500兆瓦负荷在短时间内集中下线,虽未造成停电,但暴露出同步启停对电网频率与电压的冲击能力已接近系统承载极限。


三是成本分摊问题突出。PJM现行机制将输电成本部分在全区域分摊,但新增线路主要服务弗吉尼亚数据中心,引发跨州公平性质疑,例如西弗吉尼亚用户需承担数亿美元级别的输电成本。与此同时,未来供给能力亦受到担忧:到2039年可能需新增约270吉瓦发电容量,而容量拍卖成本已大幅上涨,备用裕度持续收缩,部分情景下2030年可能降至5%,电力安全边际明显减弱。


政策与机构响应


在政策应对方面,PJM电力系统与公用事业公司推进高压输电扩建,并尝试将大型数据中心纳入独立负荷类别以强化约束,但相关机制多转向自愿型需求响应,约束力有限。州级层面则延续税收优惠政策,同时批准电价上调与差别化大用户电价机制,将部分扩张成本转移至数据中心企业。地方政府则开始收紧土地与环境管制,但与州级产业激励政策存在张力。


案例启示


总体而言,弗吉尼亚州案例表明,数据中心集聚在带来显著数字经济优势的同时,也正在重塑区域电力系统结构,使负荷增长、跨州依赖、成本分摊与系统可靠性问题相互交织。在缺乏跨层级协调治理与能源基础设施同步规划的情况下,数据中心扩张可能从经济增长引擎转变为电网系统性约束来源。



图片来源:Danny Dougherty/THE WALL STREET JOURNAL

05

得克萨斯州案例分析



背景概述


得克萨斯州是美国增长最快的数据中心市场之一,依托充足土地、税收优惠、丰富可再生能源以及相对高效的并网机制,吸引了大量人工智能园区、加密货币矿场与云计算设施投资,主要集中于达拉斯—沃斯堡都会区及西得克萨斯地区。按当前趋势,预计2030年前后其数据中心规模可能超越弗吉尼亚州,成为全球最大数据中心集聚区之一。


其电力系统由得克萨斯州电力可靠性委员会(Electric Reliability Council of Texas,ERCOT)管理,该系统相对独立于美国其他区域电网,仅依赖州内发电资源平衡供需。ERCOT采用能量市场主导、服务市场辅助的机制,但不设集中容量市场,新增发电投资主要依赖短期电价稀缺信号驱动,而非长期容量规划。


电力系统主要挑战


数据中心扩张正在对ERCOT原有市场机制形成结构性冲击,核心问题集中在负荷增长失衡、容量不足以及规划不确定性三方面。


一是负荷增长失衡。2000年至2024年,ERCOT峰值负荷从58吉瓦增长至84吉瓦,年均增速约1%–2%。但2025年数据中心峰值用电已接近8吉瓦,预计到2030年新增电网需求将达约51吉瓦,其中数据中心与加密货币矿场贡献超过一半。


二是电力容量不足。与此同时,规划新增发电容量约38吉瓦,但以风电、光伏等间歇性电源为主,可调度燃气机组仅约3吉瓦,电池储能约230兆瓦,在极端天气或高峰负荷下支撑能力有限。受政策激励退坡与燃气设备供应链延迟影响,可调度电源扩张明显滞后。


三是需求不确定性问题。2025年底ERCOT监测到约226吉瓦大型负荷并网申请,其中约四分之三来自数据中心,但其中存在重复申报与投机性项目,使长期电力规划难度显著上升。


四是成本分摊争议。ERCOT通过“四峰值法”(Coincident Peak)分摊输电成本,即依据用户在夏季四个关键高峰时段的用电贡献分配网络费用。这一机制强调“系统共同使用共同付费”,但在数据中心快速集聚背景下逐渐失衡。由于部分大型负荷可通过精准调度规避峰值时段,其实际承担的输电成本低于系统边际成本,导致更多输电投资间接转嫁至普通居民与中小商业用户。


政策与机构响应


为应对系统压力,得克萨斯州于2025年推动多项监管改革。第六号参议院法案强化大型负荷并网管理,核心包括三方面:


一是加强前端审核与信息披露,要求数据中心等大型负荷提交真实用电与项目资料,降低投机性申请;


二是实施分阶段并网机制,根据电网承载能力限制新增负荷规模,并与输电升级进度挂钩;


三是强化可靠性约束,要求大型负荷在紧急状态下具备可削减能力,并评估其对电网频率与稳定性的影响。


同时,州政府设立能源基金,提供最高100亿美元支持燃气发电、储能及微电网建设,以弥补市场机制对可调度电源投资激励不足的问题。ERCOT与监管机构亦推进约2500英里765千伏骨干输电规划,以增强区域输电能力。


案例启示


得克萨斯州案例表明,在以市场化机制为核心的电力系统中,数据中心的快速扩张正在暴露“市场信号不足以引导长期投资”的结构性问题。尽管通过前端审核、分阶段并网与成本归因机制强化了监管,但负荷增长速度仍明显快于发电与输电扩张能力。


同时,该州还面临三重约束:其一,可调度电源扩张受供应链与投资周期限制;其二,成本分摊改革仍处于制度调整阶段,短期内居民电价压力持续上升;其三,监管机构在处理海量并网申请时能力有限,行政负担加重。


总体来看,得克萨斯州正在从高度市场化电力体系向更强的监管体系转型,但在负荷高速增长背景下,电力规划协调性与系统可靠性仍面临持续压力。



图片来源:Jungho Kim for WSJ

06

同一问题的两种实践



弗吉尼亚州与得克萨斯州的经验表明,人工智能驱动的数据中心高速增长,正在对电力系统规划、监管与运行的传统制度框架形成挑战。两地均面临数字负荷集聚式扩张、电网建设周期滞后、并网秩序失真、成本分摊公平性争议等共性难题,但在电力市场体制、治理工具选择与成本责任界定上呈现明显分化,形成同一问题下的两种典型实践路径。


一是运营模式差异决定改革响应效率。弗吉尼亚州隶属于 PJM 区域输电组织体系,采用能量市场与容量市场并行的双市场结构,容量市场通过远期拍卖保障长期供电充裕度,但其决策需统筹跨十三州的多方主体利益,协调链条长、改革推进阻力大。得克萨斯州由 ERCOT 独立运营电网,采用仅能量市场模式,依靠稀缺电价信号引导发电投资,不设统一容量市场,电网体系相对独立且政策管辖边界清晰,改革决策与落地效率更高,能够快速通过州级立法回应数据中心带来的系统压力。


二是治理路径差异呈现规制工具分野。弗吉尼亚州以电价规制与渐进式调整为核心,在州层面立法推进受阻的背景下,依托州公司委员会与公用事业企业推出 GS-5 大用户电价机制,以差别化电价实现成本与风险再分配,同时由地方政府收紧用地与环境管理,整体呈现自下而上、分散式治理特征。得克萨斯州采取顶层立法与系统改革模式,通过第六号参议院法案构建覆盖并网审核、可靠性管控、成本责任、表后发电管理的全流程规则,以专项立法统一规制导向,配套设立州能源基金弥补市场激励不足,呈现自上而下、集中式治理特征。


三是成本分摊差异指向责任界定导向。弗吉尼亚州长期沿用 PJM 区域全域社会化分摊模式,将输电投资视为公共可靠性资产,成本在跨州范围内按负荷比例分担,由此引发非受益地区居民用户承担数据中心相关电网成本的公平性质疑。得克萨斯州在传统四协同峰值分摊基础上,以立法明确大型负荷需承担与其需求相匹配的电网投资成本,启动成本归因核算流程,推动成本责任从系统共同分担向需求方合理分担转变,更加强调谁受益、谁承担的基本原则。


两地实践共同说明,数据中心扩张已突破传统电力治理体系的适配边界,政策制定者必须在产业吸引力、供电可靠性、成本公平性之间寻求平衡。从开放接入转向规制把关、从社会化分摊转向成本归因、从市场自发调节转向政府与市场协同,是两地共同的改革方向。二者的差异与选择,为全球不同电力市场体制下应对数字基础设施电力冲击,提供了可参照的制度经验。




原文链接




https://www.belfercenter.org/research-analysis/data-centers-texas-virginia-comparison
